中大华瑞欢迎您! 今天是:

您现在的位置:首页 > 新闻动态 > 行业新闻 >

玛尔挡水电站:发力冲刺确保按期并网


玛尔挡水电站:发力冲刺确保按期并网

发布时间:2024-4-1 15:21:38   【 字体大小:

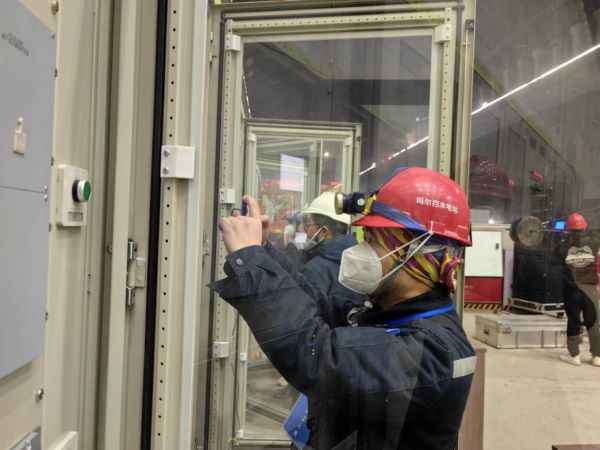

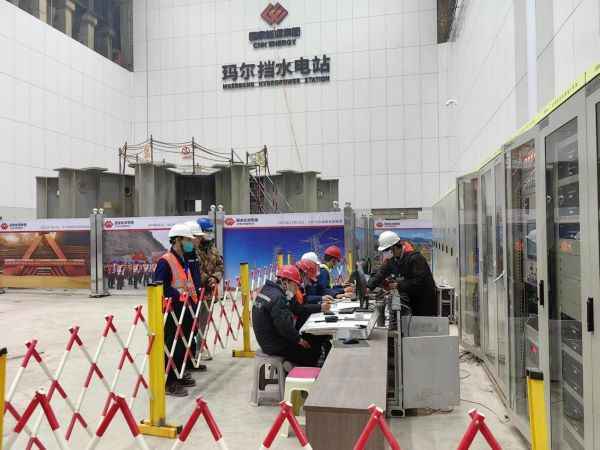

3月28日深夜,地面已是一片漆黑,但在玛尔挡水电站地下厂房,仍是一副灯火通明、热火朝天的景象,数以百计的建设者们仍在发电设备和线路前忙碌不停,全身心地投入到玛尔挡水电站5#机组330kV线路和主变充电试验前的准备工作中。今晚注定是个不眠之夜,但大伙的心里却洋溢着别样的激动和兴奋,一千余个日日夜夜的拼搏与努力,三年来为之付出的心血和汗水,都将迎来最后的考验。

主变充电试验,这是发电机组在并网发电前最为关键的环节,在做好设备安装调试和线路检修等准备工作后,来自省电网的电流会对玛尔挡水电站5#机组330kV线路和主变进行五个轮次的逆向冲击,对电力系统的可靠性和稳定性进行全方位检验。顺利完成主变充电试验,意味着玛尔挡水电站已全系统具备并网发电条件,为首台机组按期并网发电提供了坚实保障。

不顾一天的疲劳,28日晚8点,国能青海玛尔挡公司副总经理王恩重、前期工作部主任王宇又回到了玛尔挡水电站地下厂房,带领公司机电中心、运维、生产准备部门二十余位员工,会同中国电建水电七局、二滩建设的上百名技术人员开启了这场撞线前的冲刺。

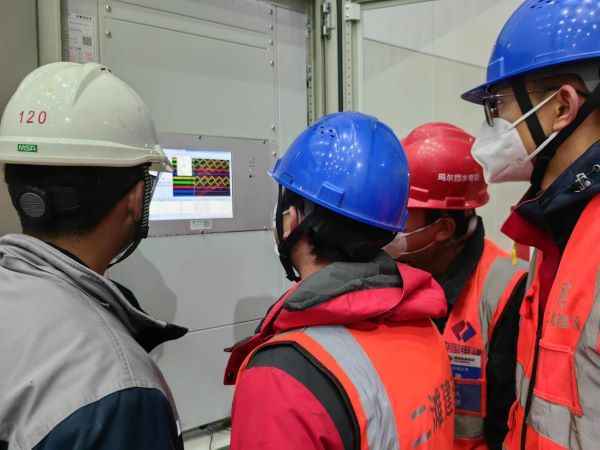

主变冲击试验,一般安排在负荷低、对电网影响小的夜间。在这个意义重大的夜晚,他们要对所有新投设备、保护、自动装置进行最后一轮的试验和检查,并将新投设备保护信息、自动化信息上传至电网省调,在做好一切协调准备工作后,等待省调下达充电试验指令。

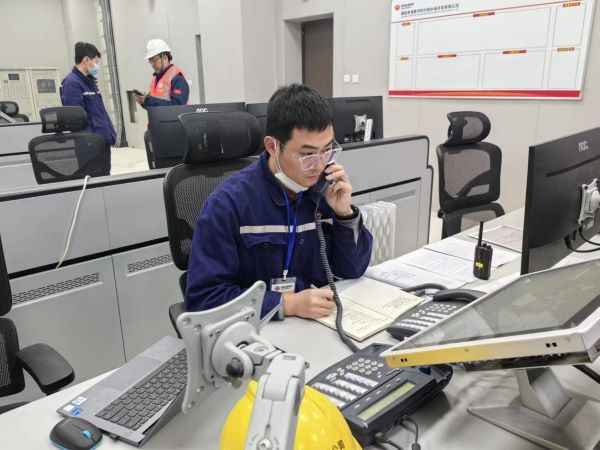

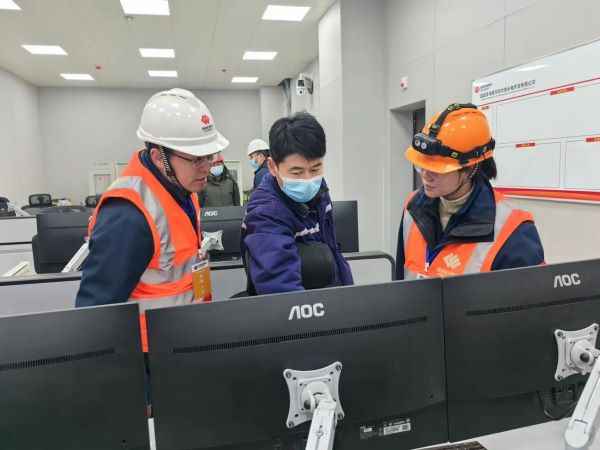

高原的深夜,高大空旷的地下厂房里更显阴冷,但全神贯注的建设者们却感受不到刺骨的寒意。他们拖着疲劳的身躯,在发电设备和线路前进行着不知道是多少次的试验和检查,又将一组组数据精心记录上传。控制台上,管理和技术人员围成一团,商讨着参数指标和设备状态。中控室里,当夜值班的玛尔挡公司运维部三值值长王利宁一次次和省调度沟通协调,没有半刻闲暇。

忙碌的时间总是过得飞快,凌晨四点许,省调度传来信息,今晚不会进行充电试验,大家紧张的心情暂时松弛下来。一部分连续工作的人员回到营地休息,当班员工抓紧时间进行又一次的试验巡检。此时已连续工作近二十个小时的王恩重,在厂房角落里的一张椅子上小憩起来,即便是嘈杂的环境也挡不住浓浓的困意。

清晨六点,扫去了一身疲态的王恩重又回到了工作状态。不到九点,现场人员又见到了离开不到四个小时的水电七局玛尔挡项目部经理李德军。在这水电站建设最紧张、最忙碌的冲刺时刻,时间就是最宝贵的,再苦再累也要钉在现场。

在中控室,虽然接班的一值值长索得明已来到岗位,王利宁还是舍不得离开,仍然配合着当班同事和省调沟通协调。丰盛的早餐送到现场,但格外忙碌的大伙却抽不出时间吃饭。

上午10点20分,索得明收到了省调发来的充电试验指令,带着激动的心情,他将这一指令传达给水电七局电气运行一值值长陈志维。随着他在控制台上的操作,安装在坝顶3283平台的出线场开关站的3305开关缓缓闭拢。

10点28分,来自省电网的滚滚电流在瞬间涌向玛尔挡水电站,现场人员们也全神贯注的关注着设备状态。线路未发生异常、新投设备未发生异常、保护未发生异常……随着一句句令人兴奋的字眼,建设者们三年来的心血汗水在10分钟的充电试验中得到了淋漓尽致的展现。这一刻,有人挥舞起了拳头,有人眼眶满含泪水,无数个日日夜夜的辛苦付出,在这一刻得到了最好的回报。

带着兴奋和憧憬,建设者们又连续迎来了随后的时长分别为5分钟、3分钟、2分钟、1分钟的四次充电试验,29日下午17点58分,主变第五次充电成功,5#机组330kV线路和主变充电试验圆满结束。经过相应准备后,5#水轮发电机组进入带9万负荷的试运行中,在雪域高原奋斗了三年余的建设者的胸膛,即将触碰到那条代表着胜利和荣誉的撞线。

引用链接:https://mp.weixin.qq.com/s/5Uw1xoJnTHP-97maIci2_A。上述内容如有违规,请及时联系我方进行删除。联系方式:028-62750576。
