巴拉水电站大坝一期面板浇筑顺利完成


巴拉水电站大坝一期面板浇筑顺利完成

发布时间:2023-12-30 15:16:10   【 字体大小:

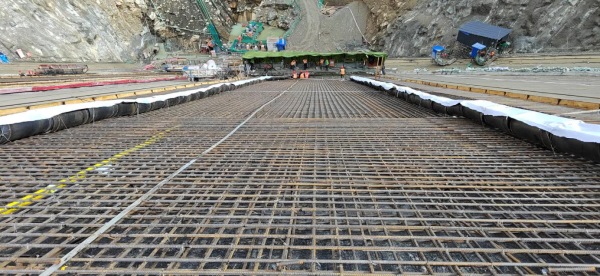

近日,随着17#面板最后一车混凝土浇筑振捣结束,巴拉水电大坝一期面板混凝土浇筑顺利完成,按期实现巴拉水电站工程建设的重大节点目标,为巴拉水电站2024年12月底实现发电目标奠定了坚实的基础。

巴拉水电站大坝一期面板混凝土设计顶高程2850米,于2023年6月6日大坝填筑至高程2853.5米2023年9月8日大坝上游侧填筑至高程2865米(一期面板施工平台高程)。至2023年10月6日,大坝填筑沉降期达到4个月,一期面板顶部坝体沉降速率介于-0.40毫米~4.0毫米/月,沉降期及沉降速率满足设计和规范要求。结合大坝面板施工质量要求及巴拉水电站工程总体部署,经研究论证2023年10月份是巴拉水电站一期面板施工的最优时段,报建设单位上级公司批准后,于2023年10月10日开始进行一期面板混凝土浇筑。

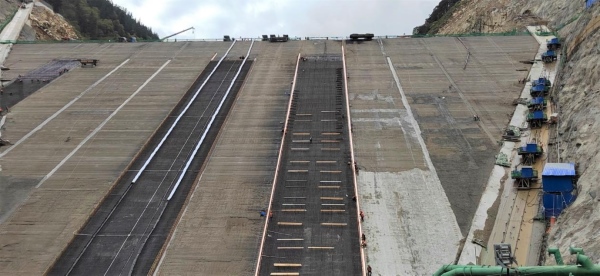

一期面板混凝土共计12块,浇筑高程区间2785.9~2850米,设计混凝土总方量7839立方米,浇筑历时1个月。施工时段内,环境温度介于零下5℃~17℃,昼夜温差大且混凝土内部最大温升47℃,经研究确定采用表面覆盖料薄膜+土工布+电热毯+保温被的保温措施,混凝土内外温差始终控制在20℃以内,满足面板混凝土温度控制要求。

巴拉水电站位于四川省阿坝藏族羌族自治州马尔康市境内脚木足河上,系大渡河干流水电规划“3库28级”自上而下的第2级水电站,电站总装机容量746兆瓦(含生态机组26兆瓦);电站正常蓄水位高程2920米,为面板堆石坝,大坝顶高程2925米,最大坝高140米。
